Mit einem Gantt-Diagramm vi­sua­li­siert man in der Regel eine zeitliche Abfolge von Hand­lun­gen oder Aufgaben. Deshalb ist die Grafik so beliebt als Werkzeug im Pro­jekt­ma­nage­ment: Jedes Team­mit­glied kann auf einen Blick erkennen, wann welche Aktionen durch­ge­führt werden müssen. Doch wie kann man ein Gantt-Diagramm erstellen? Excel bietet bereits alles, was Sie für das An­fer­ti­gen des Diagramms benötigen.

Wofür brauchen Sie ein Gantt-Diagramm?

Das Gantt-Diagramm ist nach dem Un­ter­neh­mens­be­ra­ter Henry L. Gantt benannt. Das auch als Block­dia­gramm bekannte Werkzeug findet besonders im Pro­jekt­ma­nage­ment seinen Einsatz. In diesem Bereich hilft das Diagramm, zeitliche Abläufe zu vi­sua­li­sie­ren.

Schon ca. 100 Jahre lang arbeiten Un­ter­neh­men, Teams und Selbst­stän­di­ge bei der Planung und Aus­füh­rung von Projekten mit Gantt-Dia­gram­men. Dabei handelt es sich um eine zwei­ach­si­ge Grafik. Auf der Y-Achse werden die ver­schie­de­nen Teil­auf­ga­ben eines Projekts an­ge­ord­net. Die X-Achse hingegen gibt den zeit­li­chen Verlauf wieder. Balken innerhalb dieses Diagramms ver­deut­li­chen, in welchem Zeitraum die ent­spre­chen­den Aufgaben aus­ge­führt werden sollen.

Das Diagramm bietet dabei sehr viel Spielraum, die Dar­stel­lung an das spe­zi­fi­sche Projekt an­zu­pas­sen. Die Zeit­in­ter­val­le auf der X-Achse kann man bei­spiels­wei­se in Tage oder Wochen einteilen oder auch mit eher un­spe­zi­fi­schen Phasen arbeiten. Wenn man zudem die einzelnen Balken un­ter­schied­lich einfärbt, lässt sich das Diagramm schneller verstehen. Die Achsen und die Balken lassen sich zudem durch weitere In­for­ma­tio­nen erweitern, um bei­spiels­wei­se kom­ple­xe­re Zu­sam­men­hän­ge zu ver­an­schau­li­chen oder Zu­stän­dig­kei­ten zu klären.

Auch außerhalb des Pro­jekt­ma­nage­ments können Gantt-Diagramme nützlich sein: In der Pro­duk­ti­ons­wirt­schaft nutzt man die Grafiken bei­spiels­wei­se, um einen Be­le­gungs­plan zu erstellen. Statt zeit­li­chen Phasen werden die Aufgaben be­stimm­ten Res­sour­cen zu­ge­ord­net. Dadurch lässt sich mit einem Blick ermitteln, wo Ka­pa­zi­tä­ten frei sind.

Excel mit Microsoft 365 Business von IONOS!
Ver­netz­tes Arbeiten mit Microsoft 365
  • Bewährt: Voll­stän­di­ges Office-Paket
  • Sicher: 1 TB zentraler Spei­cher­platz
  • Orts­un­ab­hän­gig: Auf bis zu 5 Geräten in­stal­lier­bar

In Excel ein Gantt-Diagramm erstellen

Möchte man in Excel ein Gantt-Diagramm erstellen, muss man in mehreren Schritten vorgehen. Zum einen wird eine Tabelle benötigt, die alle er­for­der­li­chen In­for­ma­tio­nen enthält. Aus dieser Tabelle heraus erzeugt man im Anschluss in Excel das ei­gent­li­che Diagramm und passt dieses an­schlie­ßend noch an die je­wei­li­gen Er­for­der­nis­se an.

Schritt 1: Tabelle vor­be­rei­ten

Alle In­for­ma­tio­nen eines Gantt-Diagramms lassen sich auch in einer Tabelle dar­stel­len. Diese ist aber bei weitem nicht so schnell erfassbar wie das Diagramm. Um al­ler­dings die grafische Dar­stel­lung zu er­mög­li­chen, müssen Sie zunächst die Grundlage für Excel schaffen. Genau dafür legen Sie eine Tabelle an: In die erste Spalte tragen Sie alle Aufgaben ein, die in Ihrem Projekt anfallen. Die Ti­tel­zei­le enthält In­for­ma­tio­nen zur Zeit­span­ne. Für das Gantt-Diagramm ist die Angabe von Start­punkt und Dauer notwendig.

Schritt 2: Gantt-Diagramm erstellen

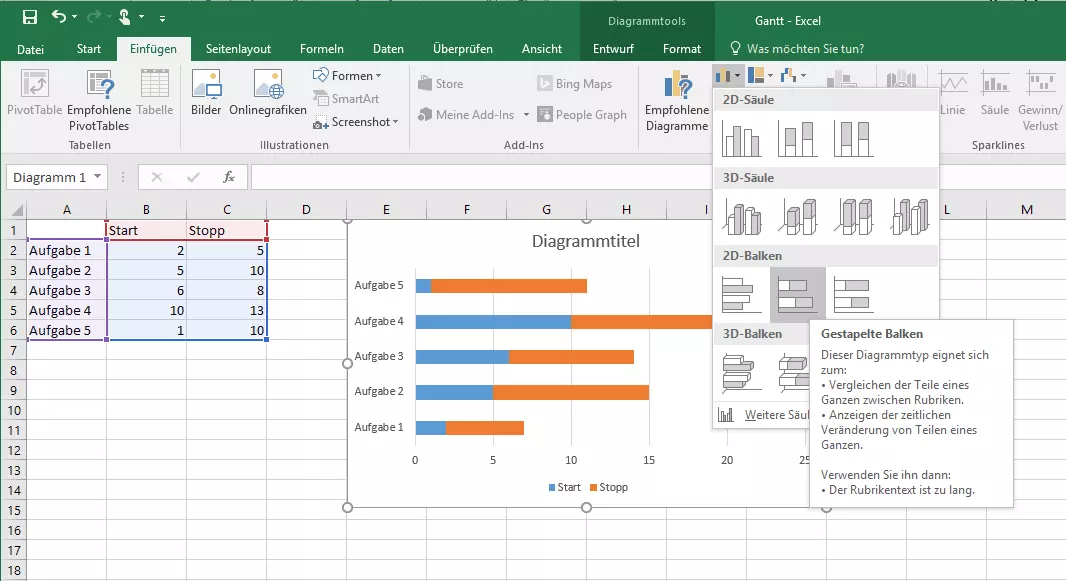

Auf Basis dieser Daten erstellen Sie nun das Diagramm. Markieren Sie dafür als erstes die komplette Tabelle, wechseln Sie dann in den Reiter „Einfügen“ und wählen Sie unter den Säulen- und Bal­ken­dia­gram­men die Option „Ge­sta­pel­te Balken“. Excel verbindet nun die beiden Werte: Der Wert, den Sie als Start­punkt angegeben haben, wird nun als erster Teil des Balkens angezeigt, die Dauer bildet den rest­li­chen Bereich des Balkens (wie in der nach­fol­gen­den Abbildung zu sehen). Die farbliche Ab­gren­zung des ersten Teils des Balkens ist für ein Gantt-Diagramm jedoch über­flüs­sig und sollte entfernt werden. In Excel verwenden Sie dafür einen Trick: Statt den Bereich selbst zu entfernen, entfernen Sie lediglich die Färbung. Wechseln Sie hierfür in den Reiter „Format“ (im Bereich „Dia­gramm­tools“, der beim Erstellen des Diagramms in der Menü-Banderole erscheint).

Markieren Sie nun den ersten Teil des Balkens. Achten Sie drauf, dass dieser Bereich auch in allen anderen Zeilen markiert ist, sonst müssten Sie den Vorgang für jeden einzelnen Balken wie­der­ho­len. An­schlie­ßend wählen Sie in der Menü-Banderole den Aus­wahl­punkt „Füll­ef­fekt“ und klicken auf „Keine Füllung“. Nun ist der erste Teil des Balkens zwar noch da, man kann ihn aber nicht mehr sehen. Sie haben nun ein klas­si­sches Gantt-Diagramm erstellt: Die Aufgaben befinden sich sortiert auf der linken Seite der Grafik und die (sicht­ba­ren) Balken geben die Dauer dieser Aufgaben wieder.

Schritt 3: Diagramm anpassen

Den Vorteil von Excel: Möchten Sie eine Änderung vornehmen, bei­spiels­wei­se die Zeit­span­ne ändern oder eine Aufgabe um­be­nen­nen, können Sie dies direkt in der Tabelle vornehmen. Die Grafik wird au­to­ma­tisch daran angepasst. Wenn Sie al­ler­dings eine weitere Aufgabe einführen möchten, müssen Sie den Dia­gramm­da­ten­be­reich anpassen. Sobald Sie das komplette Diagramm durch einen Mausklick aktiviert haben, sehen Sie das Filter-Symbol. Nach einem Klick auf den Button können Sie dann ganz unten „Daten auswählen…“ anklicken. In dem sich daraufhin öffnenden Menü haben Sie die Mög­lich­keit, Daten in Ihr Diagramm ein­zu­fü­gen.

In der oberen Zeile des Menüs sehen Sie den aktuell aus­ge­wähl­ten Bereich. Um neue Aufgaben ein­zu­fü­gen, müssen Sie diesen erweitern. Schreiben Sie dazu die korrekten Zell­be­zü­ge entweder direkt in die Zeile oder klicken Sie auf den Button am rechten Rand der Zeile. Nun können Sie den Bereich auch mit dem Maus­zei­ger auswählen.

Manchmal kommt es im Rahmen eines Projekts aber auch vor, dass bestimmte Aufgaben immer wieder auftreten. Um dies ab­zu­bil­den, müssen mehrere Balken in der gleichen Zeile zu sehen sein. Dafür fügen Sie zunächst weitere Spalten in Ihre Tabelle ein. De­fi­nie­ren Sie also zu­sätz­li­che Start­punk­te und Zeit­span­nen. Auch dabei müssen Sie den Dia­gramm­da­ten­be­reich anpassen und die für das Gantt-Diagramm un­wich­ti­gen Bereiche der Balken entfärben.

Schritt 4: Gantt-Diagramm gestalten

Ver­mut­lich möchten Sie noch weitere Än­de­run­gen an Ihrem Gantt-Diagramm vornehmen, um es an die An­for­de­run­gen Ihres Projekts an­zu­pas­sen. Die erste Design-Anpassung wird ver­mut­lich sein, jeden Balken mit einer eigenen Farbe zu versehen. Hierbei gehen Sie im Grunde genauso vor wie bei der Ver­än­de­rung der Füllfarbe der Bal­ken­an­fangs­be­rei­che – nur müssen Sie nun Balken für Balken vorgehen.

Außerdem ist es für Sie unter Umständen sinnvoll, bestimmte Elemente des Diagramms ein- oder aus­zu­blen­den. Über das Plus-Symbol neben der Grafik wählen Sie jene Dia­gramm­be­stand­tei­le aus, die Sie benötigen. So ist eine Legende bei­spiels­wei­se wenig hilfreich bei dieser Art von Diagramm. Wenn Sie hingegen die Da­ten­be­schrif­tung ein­schal­ten, können Sie direkt in den je­wei­li­gen Balken die Dauer der Aufgaben ablesen. Sinnvoll kann es auch sein, die X-Achse an­zu­pas­sen: Klicken Sie mit der rechten Maustaste auf die Ach­sen­be­schrif­tung und dann auf „Achse for­ma­tie­ren…“. In der sich öffnenden Sei­ten­leis­te können Sie nun bei­spiels­wei­se das Intervall ändern und es an das jeweilige Projekt anpassen.

Tipp

Sie möchten die Ta­bel­len­kal­ku­la­ti­on von Microsoft für die Er­stel­lung eines Gantt-Diagramms verwenden, besitzen die Office Suite aber nicht? IONOS hat auch Microsoft 365 für Sie im Angebot. Genießen Sie alle Funk­tio­nen von Microsoft Office online im Browser.
